桥面铺装钢筋等级的探讨

zhangyigui 发表于 2024-5-23 11:36:40 | 显示全部楼层 | 阅读模式
        搞桥梁设计十五年了,由于前些年项目较多,国家去产能化,很多设计都是使劲加钢筋,不在乎是否设计合理,下面想和大家探讨一个问题,探讨的前提是抛开一切非技术的因素,只用结构受力是否安全合理来评判。3 u6 {- V/ |9 \% I
        针对预制混凝土空心板、T梁、小箱梁,现浇混凝土箱梁,装配式钢混组合桥梁,桥面铺装钢筋采用何种等级以及钢筋直径,我院设计的桥梁桥面铺装钢筋一直采用的是HRB400或HRB335,直径为10mm;查阅交通部和大院通用图,与我院设计基本一致。交通部或大院的现浇箱梁都未设置桥面混凝土现浇层。除上述的做法外,很多设计院桥面混凝土铺装钢筋采用CRB550,直径为10mm或12mm的钢筋。9 S! l& y7 s+ _' g6 A
$ q! v) E% m0 m! O4 q; n5 G
         针对上述两种做法,本人认为应针对不同桥梁结构作具体分析,比如需要桥面铺装参与受力的空心板、T梁、小箱梁选用CRB550高强度钢材性价比高可以选用,现浇箱梁因桥面铺装多作为调平层不参与结构受力,采用HRB400即可,出于安全考虑,现预制T梁、小箱梁等基本不考虑桥面铺装参与结构受力计算,也可以考虑采用HRB400。
5 [" W1 T- [. J3 B, A. R

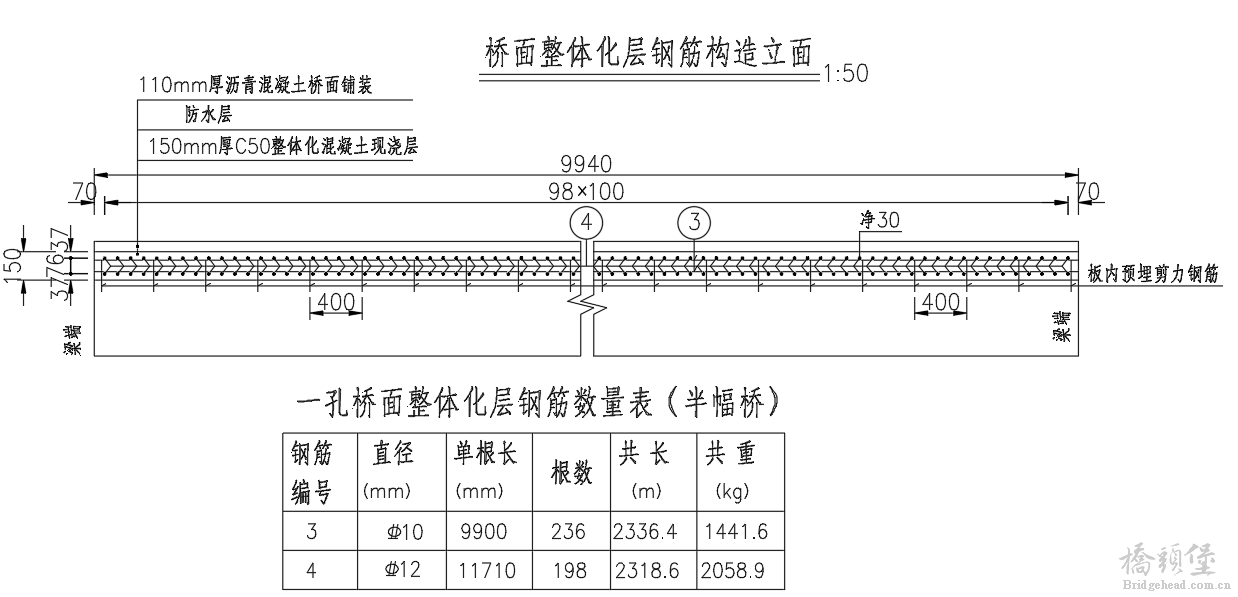

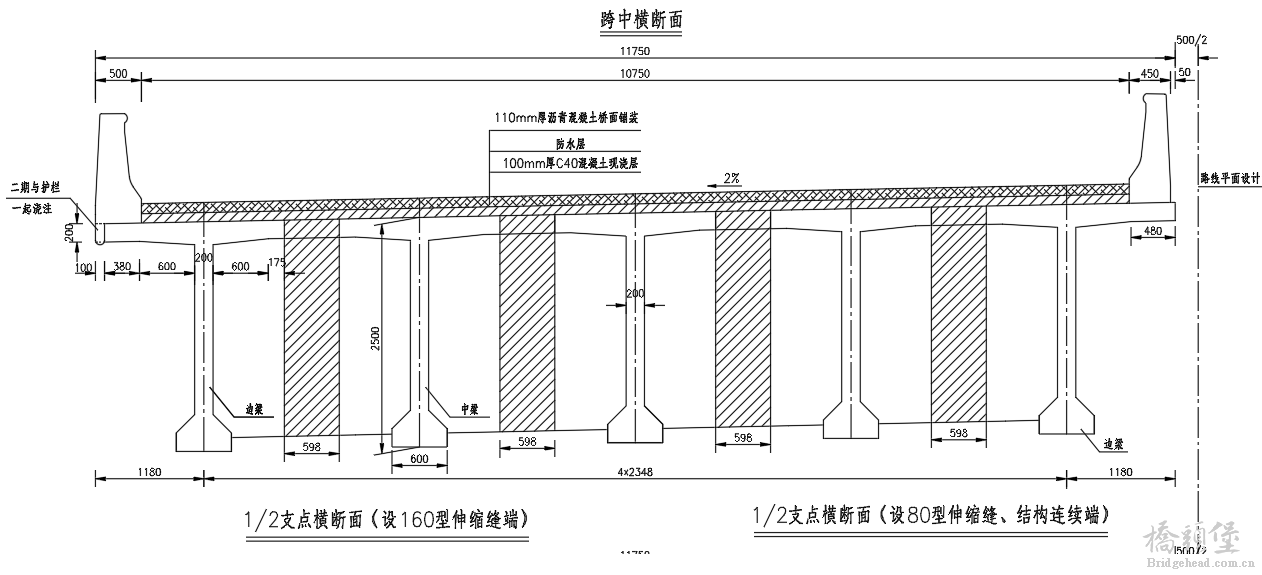

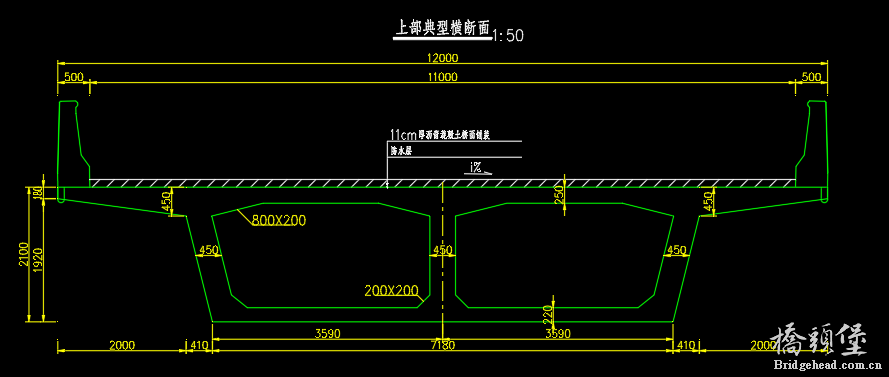

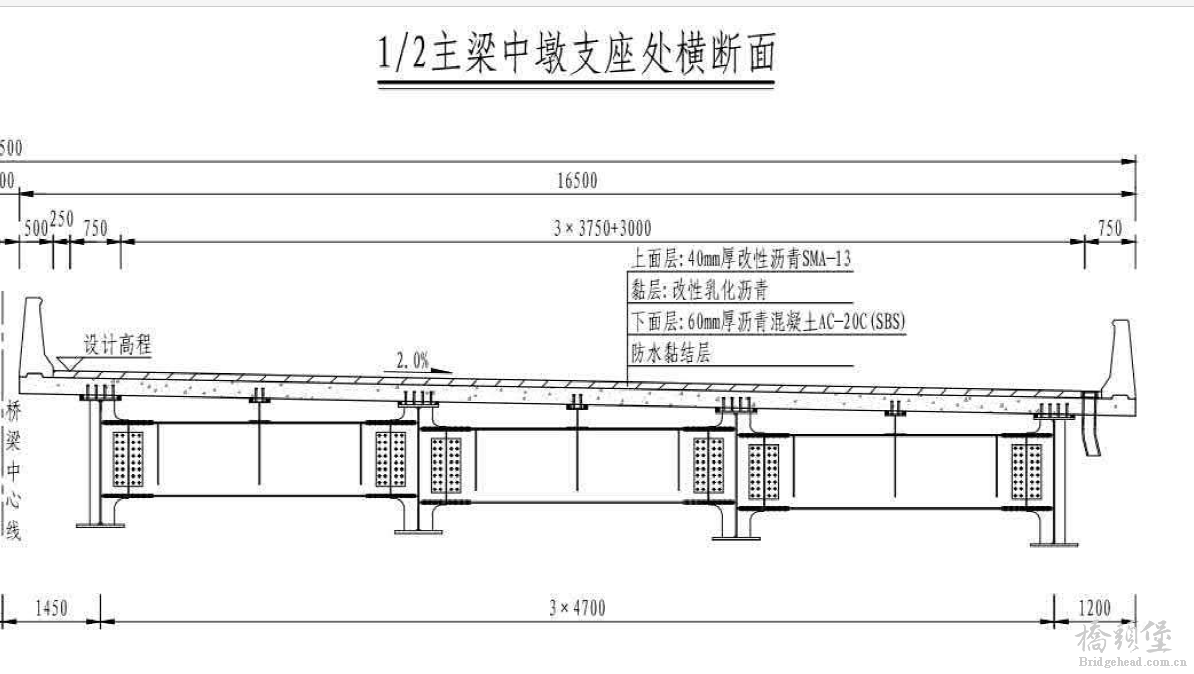

现浇箱梁

现浇箱梁
1 I6 b& E" u. V' y# x/ H. J
更多图片 小图 大图
组图打开中,请稍候......
精彩评论倒序浏览

246查看4评论

wendy007 发表于 2024-5-27 21:54:50
redflag 发表于 2024-5-24 11:14
: e, U1 l! y7 Q8 S( B: K3 ]/ ?3 H桥面铺装混凝土配置钢筋主要目的还是防裂,从性能分析的角度看无论是冷轧带肋钢筋还是热轧钢筋都是适用的, ...

7 n; u6 `  d( w, ^+ d1 b3 b5 x C——Cold,帮堡主特别更正一下!
( _: ~  V) k; B( Z5 O6 s
举报 回复
redflag 发表于 2024-5-24 11:14:47
桥面铺装混凝土配置钢筋主要目的还是防裂,从性能分析的角度看无论是冷轧带肋钢筋还是热轧钢筋都是适用的,两者主要区别就是屈强比有差异,即冷轧钢筋的屈服强度提高了。4 y4 `7 a7 a! [4 h5 E4 n
回到铺装上来说,近些年大力推广应用的是成片冷轧带肋钢筋网片,主要优势在于标准化产品化、不需要现场绑扎、施工工效高,重要的是利于保护层厚度合格率的控制。3 D& a$ u; G$ g' t# A* d* v& ^: X

; i) M9 e" ~( \2 e1 p( a注:/ j/ m  C" t- z' c( D  F
HRB:H——Hot rolled(热轧)、R——Ribbed(带肋)、B——Bars(钢筋)三个词的英文首位字母。热轧带肋钢筋的牌号由HRB和屈服点最小值构成。( I: Q, {( G+ e& H! O
CRB:C——Cold rolled(冷轧)、R——Ribbed(带肋)、B——Bars(钢筋)三个词的英文首位字母。
+ l. L% {0 |, \( Z

点评

C——Cold,帮堡主特别更正一下!  详情 回复 发表于 2024-5-27 21:54
举报 回复
DingSheng_... 发表于 2024-5-30 08:46:25
现在用CRB了吗?

点评

看到有些设计院用,通用图用HRB400,HRB400与CRB550每吨价差1千元,桥梁基本是属于公建项目,所以造价不是扣得那么死,大家也会去深究这个问题,所以很多设计师都是往强的搞,随意性很大。  详情 回复 发表于 2024-5-30 09:42
举报 回复
zhangyigui 发表于 2024-5-30 09:42:18
DingSheng_NFU 发表于 2024-5-30 08:46
9 e& S* u9 q/ n2 o4 u' o: j# T现在用CRB了吗?
4 y2 t$ @6 e9 F4 H+ I9 w4 w' U; b+ M
看到有些设计院用,通用图用HRB400,HRB400与CRB550每吨价差1千元,桥梁基本是属于公建项目,所以造价不是扣得那么死,大家也会去深究这个问题,所以很多设计师都是往强的搞,随意性很大。$ t; C& U8 y- w# h6 k. }
