日本钢板组合梁制造施工过程

flytowin 发表于 2018-12-7 15:25:04 | 显示全部楼层 | 阅读模式
本帖最后由 flytowin 于 2018-12-7 15:25 编辑 4 I# z* p( ]4 V4 o

) q! P1 v/ _9 |* i2 O9 }2 R
国道45号閉伊川钢板组合施工制造过程

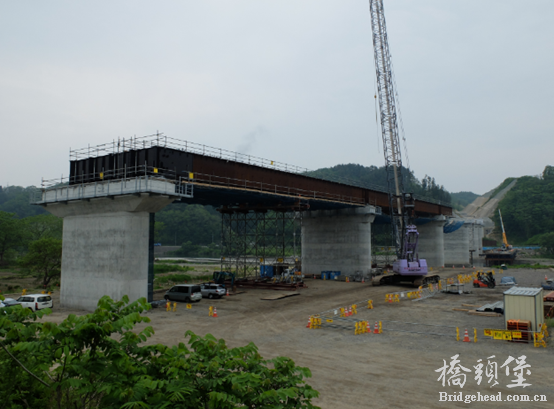

施工中的组合梁
业主: 国土交通省 東北地方整備局* ^) ?& M% ^% C5 q$ t. r2 @
工事名:国道45号 閉伊川橋上部工工事
工期:平成27317日~平成29713
: X. r7 z1 h# o! `: i7 ~# ~構造形式:6孔连续钢板组合梁,48+4x54+44
8 R: b3 q  z3 p: n- _9 q橋長:308m、幅員:12.8m、2車線、一般国道
+ M* q# \) h% m& j- f: |$ K鋼材重量:耐候性鋼材 約1100t,约280kg/m2
立面图与平面
8 T+ l! v. j5 [* ]3 g6 q

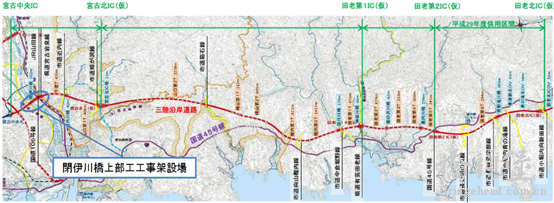

架设位置
% t' @3 |! w7 V. y8 E
工厂制作

7 T' ?" c7 w9 p
制造厂位置
工厂制作流程
* O+ `" s, Q* }) |
1、  工艺评审完成后,钢板预处理
2、  钢板切割下料
3、  钢板钻孔
4、  节段钢板之间组装手工焊缝固定

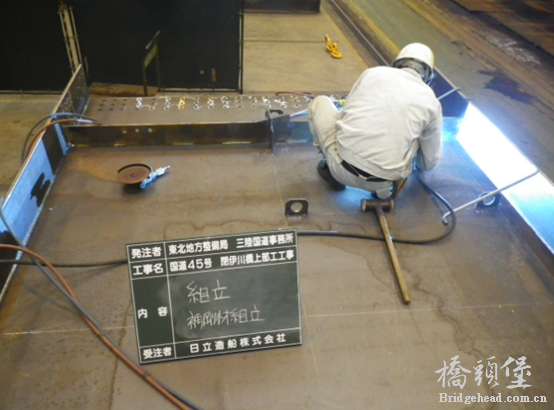

5、  节段钢板焊接
6、  加劲肋组装手工焊缝固定
7、  加劲肋焊接

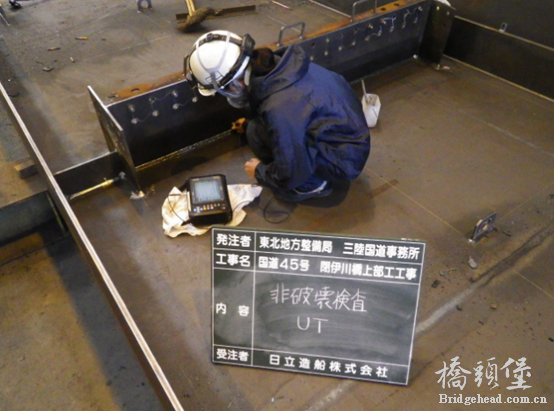

8、  焊缝无损检测
9、 节段试拼装
; X# O. l2 j5 Y; c5 @2 h! Z
10、  节段发送号堆放

6 r: Y) g0 j- W4 n. t/ N- M
现场施工
1、  下构施工 栈桥搭设

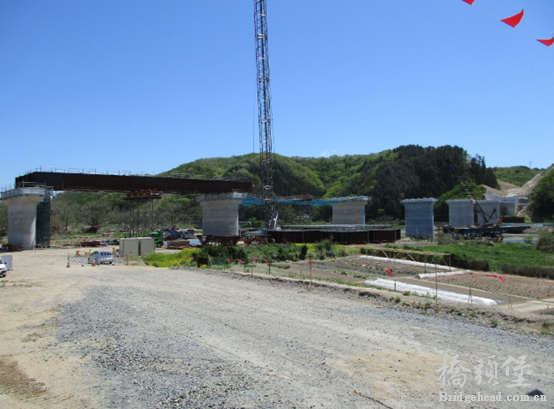

2、 左岸架设

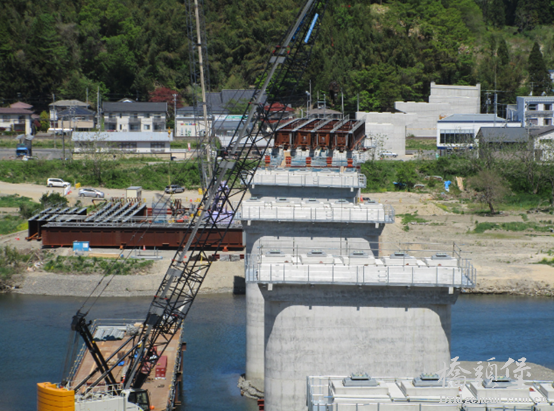

3、右岸架设
4、左岸第二孔架设

5、  架设方案图示意
( K" h2 I: i7 ^& V
精彩评论倒序浏览

1.6万查看2评论

nkdjgxyzy 发表于 2018-12-9 18:15:24
图片很好,有文字说明就更好了。
举报 回复
cjcc 发表于 2018-12-10 03:39:16
感谢分享及翻译。! [; }) }4 n+ o- Z( Y( P% N
原文参见:
/ F- n$ \& w. i' F! e+ Q3 C+ b9 Ohttp://genba-story.com/iwate14/index.html
