第十二期 (总第12期)
地址:江南大道87号 邮编:443000 2014年1月1日
──────────────────────────────────────────────────────────────────────────────────────────────
──────────────────────────────────────────────────────────────────────────────────────────────
✪项目进展8 b9 |9 o$ I' b
★ 大江桥:大江桥江南侧主塔上游完成89.65米、下游完成86.5米;锚碇锚梁、锚杆安装基本完成;引桥桩基完成17根。西坝侧主塔上游完成70米,下游完成82米;锚碇土石方开挖完成3.3万方。
★ 三江桥:西坝侧主塔完成22.5米。江北侧主塔完成22米;引桥桩基完成42根。

★ 大桥目前完成总投资约10亿元,完成年初计划目标。
✪重点报道
★ 国家开发银行湖北分行行长林放一行参观庙嘴长江大桥( y s& g1 P. ^) U; h- |
2013年12月5日,国家开发银行湖北分行行长林放一行参观庙嘴长江大桥工程。在施工现场,林放详细了解了宜昌新区建设的发展规划及庙嘴长江大桥项目的基本概况、建设计划及目前进度。
★ 市住建委大桥办主任袁庆华当选宜昌“十大民选新闻人物”
0 t; c. @9 H& H! r* n- J 12月30日晚,2013年宜昌“十大民选新闻人物”颁奖盛典在市广电中心举行,市住建委大桥办主任袁庆华当选。作为宜昌大城梦的践行人,袁庆华勇担重任,通过自己的不断努力,将原本需要3年时间完成的前期审批手续在1年半内全部完成,创造了宜昌市民为之骄傲的“庙嘴速度”。
★ 大江桥西坝侧锚碇第一层内衬浇筑完成

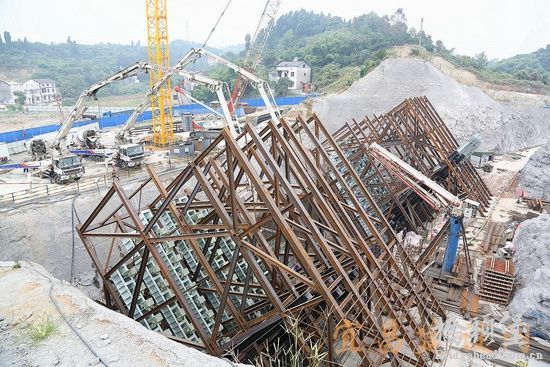

12月2日16时30分,宜昌庙嘴长江大桥大江桥西坝侧锚碇的第一层1米厚内衬最后两段合拢段开始浇筑微膨胀混凝土,至18时40分,历时2小时10分整个浇筑完成。内衬第一层分为四段标准段和四段合拢段,采用逆筑法,每段标准段内周边长42米,每段合拢段内周边长1.64米,其中标准段与合拢段交错排列。
★ 指挥部组织召开庙嘴长江大桥引桥设计交底会

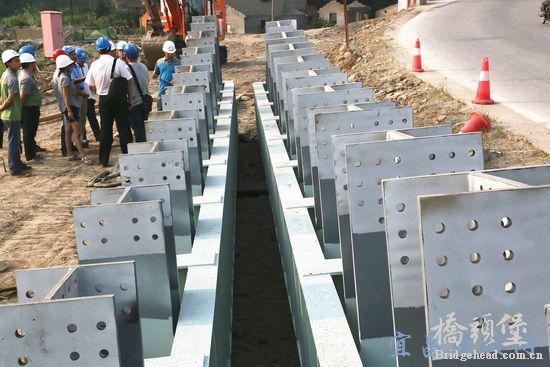

4 N1 X- t$ d# C1 s4 y 12月19日,指挥部组织召开庙嘴长江大桥引桥及道路设计交底会,会上,引桥设计单位武汉市政院就设计概况及理念等进行了详细介绍,并就施工单位、监理单位的提问逐一进行了回答。

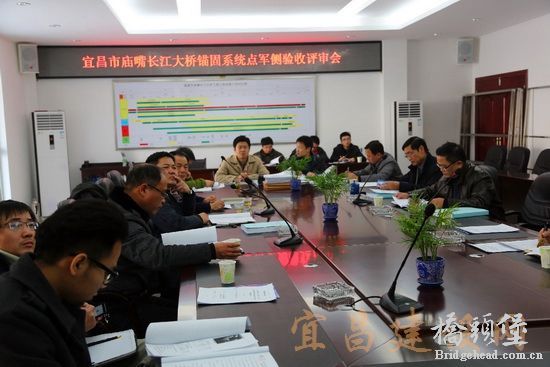

★ 指挥部组织召开江南锚碇锚固系统制作分项工程验收会
12月17日,指挥部组织召开江南侧锚碇锚固系统制作分项工程验收会,参建各方就构件全部制作过程控制、安装现场配合进行了认真讨论,要求构件制作单位及第三方检测单位将自评报告、检测报告等进行认真修改。
★ 指挥部组织召开索鞍索夹首件制验收会

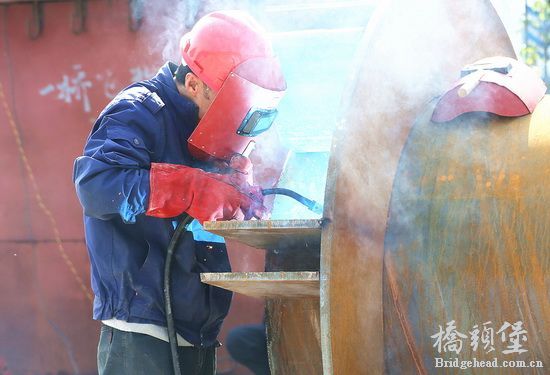

12月25日,在四川德阳对宜昌市庙嘴长江大桥索鞍索夹首件制造进行验收。指挥部、大通监理、市质安站、中铁大桥院、中铁大桥局等单位相关人员参加,参会人员察看了制作现场,人员审阅了相关资料,提出了相关意见及建议。最终经过讨论同意首件索鞍索夹制造成品通过验收。
★ 指挥部组织三江桥塔吊附着暨主梁0号节段施工方案评审会

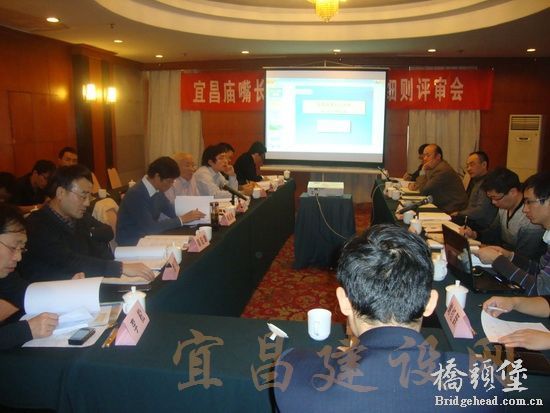

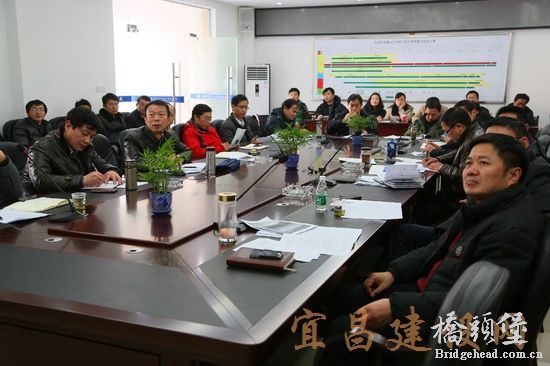

12月28日,指挥部组织召开三江桥塔吊附着暨主梁0号节段施工方案评审会。市审计局、质安站、各参建单位代表及特邀专家参加会议。与会专家认真听取了施工单位葛洲坝五公司关于三江桥塔吊附墙及0号节段施工专项方案的汇报,审阅了相关文件,经讨论认为,两项专项施工方案内容较全面,总体可行,经修改完善后可作为现场施工的依据。
★ 指挥部组织召开庙嘴长江大桥12月份安全质量工作会 * C2 o. h- p2 r6 r# N
12月30日,指挥部召开庙嘴长江大桥12月份安全质量工作会,参见各单位相关负责人参加会议。会上,施工单位汇报了上月的工程进度及下月的工作安排,监理、检测、设计等单位也对上月工作进行了汇报,指挥部对上月工程质量、安全及文明施工中存在的问题进行了详细说明,并就问题提出相应要求。
★ 庙嘴长江大桥建设投资有限公司参加宜昌市元旦长跑活动
12月31日上午,我市第30届元旦长跑暨五龙路竣工庆典仪式举行,来自市区各机关、学校、企业、部队的万余名长跑爱好者参加。作为宜昌新区重要的控制性节点工程的庙嘴长江大桥建设者,公司全体员工于当天参加了长跑活动。
★ 中铁大桥局庙嘴大桥项目部藕长洪荣获“中央企业技术能手”荣誉称号
在“2013年中央企业建筑材料试验工职业技能大赛”中,宜昌庙嘴项目部一分部试验总监藕长洪以总分88.28分,获大赛银奖,钢筋试验以96分的成绩获单项试验第八名,被授予“中央企业技术能手”荣誉称号。本次活动由国务院国资委与人力资源社会保障部共同举办参加本次决赛的有中国铁路工程总公司、中国铁道建筑总公司、中国交通建设集团有限公司等共25家企业,选手共计130余名。
★ 《复杂地质下地连墙施工技术研究》获中铁大桥局集团公司QC成果发表会一等奖
2013年12月12日,由中铁大桥局庙嘴长江大桥项目部发表的《复杂地质条件下地连墙施工技术研究》创新型课题获中铁大桥局集团公司第三十四届QC成果发表会一等奖。自庙嘴长江大桥开工建设以来,指挥部一直人才培养及科研工作,并制定多项制度进行保障,目前多项科研工作正在同步推进。《复杂地质下地连墙施工技术研究》技术研究成功解决了西坝锚碇施工区域地质条件复杂、成槽困难等难题,取得了较好的技术效益和社会效益,为锚碇后续施工奠定了扎实的基础。
✪工地传真
( ?. Z1 ?- P9 g' M' A2 }0 j- A

★ 大江桥江南侧主塔。(拍摄时间2013年12月30日)

★ 大江桥江南侧引桥承台基坑开挖。(拍摄时间2013年12月30日)

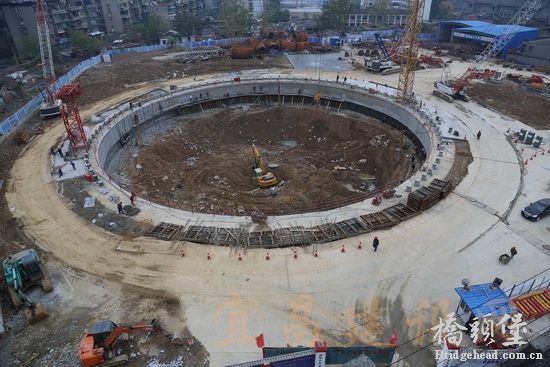

★ 大江桥江南锚碇施工现场。(拍摄时间2013年12月30日)

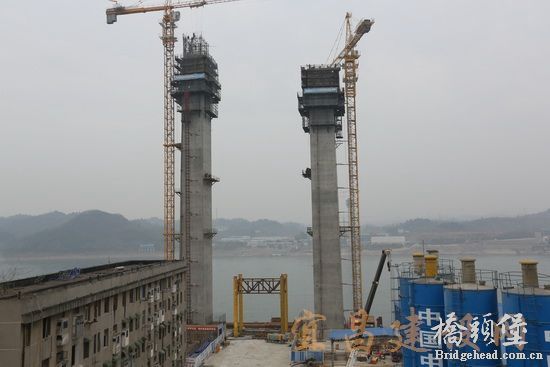

★ 大江桥西坝侧主塔。(拍摄时间2013年12月25日)

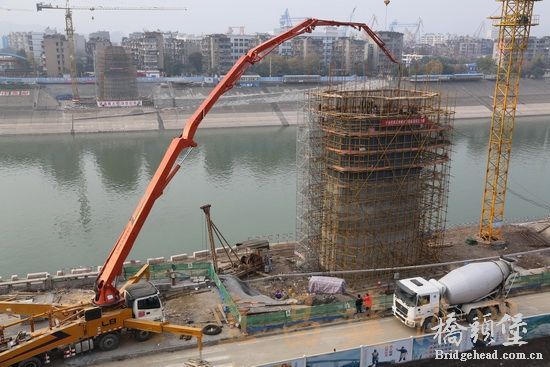

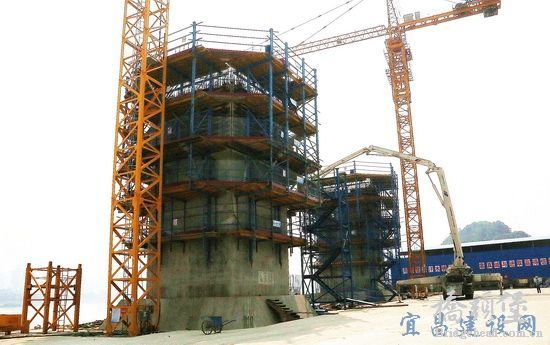

★ 三江桥西坝侧主塔。(拍摄时间2013年12月25日)

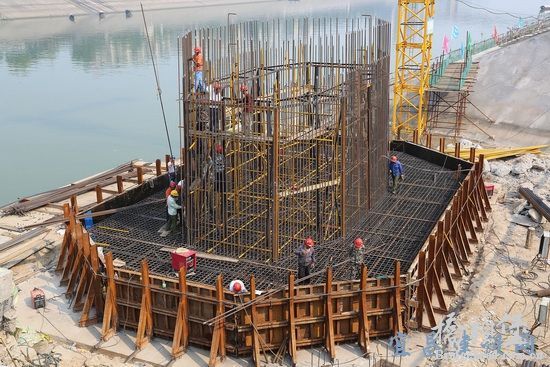

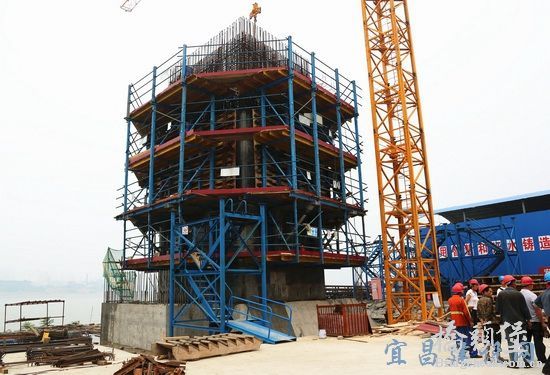

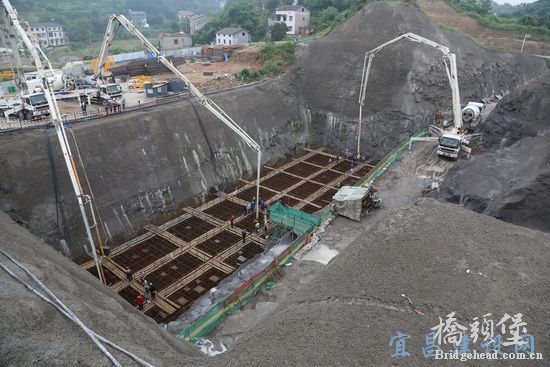

★ 大江桥西坝锚碇施工现场。(拍摄时间2013年12月25日)
0 m! |2 k# u* R5 l! s/ Z
✪庙嘴长江大桥《大事记》9 N" w; [4 I9 j
1、2013年12月2日,宜昌市庙嘴长江大桥大江桥西坝锚碇第一层内衬浇筑完成。
2、2013年12月5日,国家开发银行湖北分行行长林放一行参观庙嘴长江大桥。
3、2013年12月17日,江南锚碇锚固系统制作分项工程验收会在指挥部一楼会议室举行。
4、2013年12月19日,庙嘴长江大桥引桥设计交底会在指挥部一楼会议室举行。
5、2013年12月25日,宜昌市庙嘴长江大桥索鞍索夹首件制验收会在四川德阳举行。
6、2013年12月28日,庙嘴长江大桥三江桥塔吊附着暨主梁0号节段施工方案评审会,在武大学术交流中心举行。
7、2013年12月30日,大桥办组织召开庙嘴长江大桥12月安全质量工作例会,各参建单位代表参加。
