zyq_csu 发表于 2009-1-6 16:44:58 | 显示全部楼层 | 阅读模式
本帖最后由 zyq_csu 于 2009-1-6 17:15 编辑

中墩顶梁高2.8,跨中1.6,桥面宽13米,按A类构件计算。
(一)如果全部采用腹板通长束,那么由于跨中的预应力损失比较大,截面正应力比较难过,且钢束都采用15-17的,每个截面18根(3个腹板),感觉截面内钢束太多。
这个方案设计、施工简单,没有齿板。
钢束用量40.4t
正应力:
上缘最小    -7.38e-02
下缘最小    1.35
主应力:最小    -0.86
(二)如果采用把通长腹板束都改为15-15的,另外加一些短束,那么钢束效率高些,但是增加了齿板,而且为了降低墩顶附近的主拉应力,在腹板底部开槽张拉短束。
这个方案因为增加了齿板、且腹板底面开槽了,所以施工起来可能麻烦点,但是应力储备大些。
钢束用来39.2t
正应力:
上缘最小    0.682
下缘最小    0.756
主应力:最小    -0.75

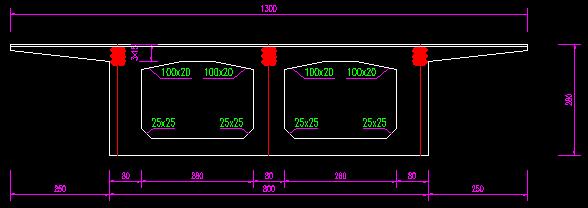

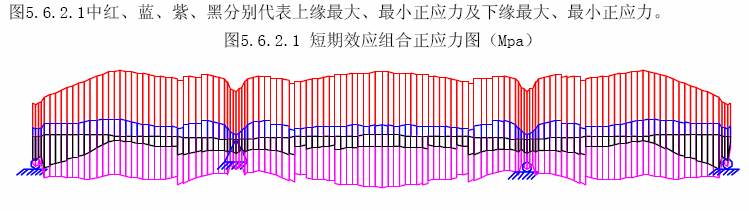

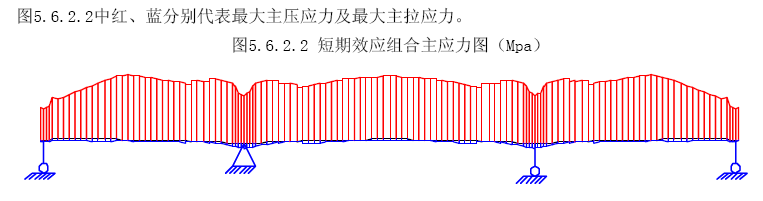

如图:
从设计、施工、运营的角度来说,哪种方案好些?
附件中含计算模型及简易计算报告

计算(35+50+35).rar

540.18 KB, 下载次数: 79

评分

参与人数 1堡币 +5 威望 +1 收起 理由
redflag + 5 + 1 交流答疑,鼓励技术探讨。

查看全部评分

精彩评论倒序浏览

3258查看5评论

dq12 发表于 2009-1-6 17:28:31
本人认为方案1和2之外还有另外的做法,就是方法1做连接器,将一根通常束变成3根,将增加施工缝,这样预应力损失就会减小,对于方法2,如果是多联同时施工此种方法可取,若不是,则不可取,施工太麻烦了,呵呵,个人见解。:)
举报 回复
zyq_csu 发表于 2009-1-6 17:32:50
其实我可以把方案一的最下面一根钢束在跨中平弯下,上面两根钢束都可以往下走15cm。

如果设置施工缝,是否可以把中间那跨+两边跨各7米先浇,再浇两边剩下的边跨
举报 回复
dq12 发表于 2009-1-7 09:03:57
设置施工缝时,看你的配跨,你中间那跨+两边跨各7~9米先浇即可。
举报 回复
zyq_csu 发表于 2009-1-7 17:00:21
本帖最后由 zyq_csu 于 2009-1-7 17:01 编辑

修改了下腹板通长束的方案,改成先浇中跨+边跨7米,再浇剩下的。
施工过程1:加载所有单元并张拉所有钢束
施工过程2:二期、使用
中跨+边跨7米的单元加载龄期是20天,其余的是10天,因为桥博模拟支架不好搞,就用加载龄期来处理,大家有好的方法请告诉我。
由于施工缝位置为了张拉钢束的需要,腹板束在边跨下弯较快,这个对跨中产生影响:正弯矩加大,刚好抵消了钢束分段带来的好处(减少预应力损失)。
举报 回复
love16751 发表于 2009-1-7 17:30:40
楼主 肯定是 校友了啊

评分

参与人数 1堡币 -2 收起 理由
redflag -2 违规内容

查看全部评分

举报 回复
