连续刚构0号块与主墩预应力连接的问题求助

bristu 发表于 2018-4-16 09:45:01 | 显示全部楼层 | 阅读模式
某大桥主桥为(82+150+82)m单箱单室、变高度、变截面连续刚构,主墩墩高为40m左右,双肢薄壁墩,截面尺寸为2×6.5m。
主梁0#梁段长12m,顶板宽13m,底板宽6.5m。墩顶位置梁高9m,顶板厚度55cm,腹板厚100cm,底板厚度120cm;0#梁段边缘梁高8.79m,顶板厚度30cm,腹板厚度80cm,底板厚度97.4cm;翼缘板高度从边缘到根部由20cm~75cm。
图1  剖面图

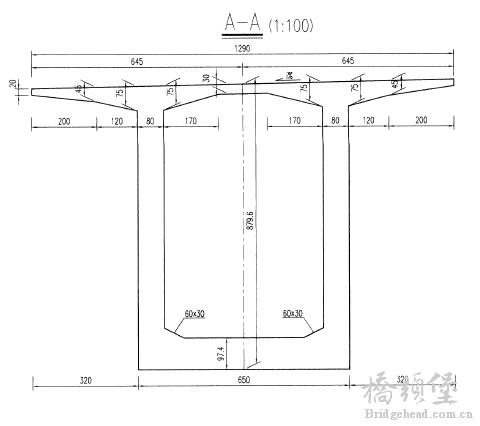

图2  A-A截面图
施工中发现主墩墩身未按设计要求预埋竖向预应力钢绞线。
原设计竖向预应力采用 2Ф15.2应力钢绞线,Sb竖向预应力筋应深入薄壁墩5m,单个0号块共计Sb竖向预应力48束。
图3  0#块Sb竖向预应力布置
图4  0#块竖向预应力布置平面图

请各位大侠给支支招,感谢!
精彩评论倒序浏览

5785查看1评论

fhxgxcmlwx... 发表于 2018-4-19 09:04:41
在墩柱外侧加预应力钢丝绳或碳纤维布,外侧用环氧砂浆封住,不知可否。
举报 回复
