关于连续梁桥临时锚固的相关技术问题探讨

Angel 发表于 2012-4-2 10:31:15 | 显示全部楼层 | 阅读模式
连续梁临时固接采用精轧螺纹钢   精轧螺纹钢需不需要施加预应力?
需要一直锚固到箱梁的桥面上?还是锚固在墩顶和梁底?
精彩评论倒序浏览

5525查看7评论

旭日东升... 发表于 2012-4-21 13:07:49
对于这类问题,做过很多次了。
①精轧螺纹钢筋从墩身一直通到箱梁顶板;
②稍微张拉一点,一般每根3-5吨,表示可以处于等待受力状态;
③考虑箱梁对称悬浇最大不平衡重量产生的力矩参与计算(经验告诉我们,箱梁最远端半个块件重量或者一个挂篮重量);
④临时固结以精轧螺纹钢筋和支点混凝土块组成一对力偶,要将最大不平衡力偶参与计算而且保持平衡,这样才算安全;
⑤从计算的经验看,精轧螺纹钢筋张拉得很大越对计算不力;
⑥注意临时支点混凝土块的强度与之协调(尺寸与强度调整)。
举报 回复
东风1型 发表于 2012-4-2 10:56:38
在群里看到一些朋友的讨论,转发一下
[陕]-coffecat-桥:
没啥问题,我们80m连续梁都直接锚固的 ,到120m才做临时支墩 ,但这种锚固是要严格控制施工对称的。
一般我们0号块都按照最短8m做。

评分

参与人数 1堡币 +5 收起 理由
redflag + 5 鼓励下!

查看全部评分

举报 回复
东风1型 发表于 2012-4-2 11:00:59

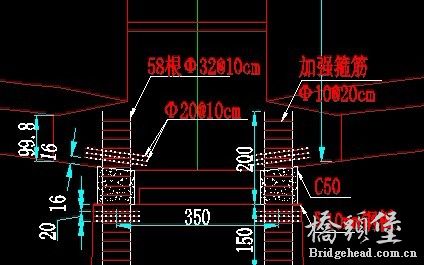

这是我们做的,我们用32精轧螺纹钢,设置几层钢筋加强网片,不用张拉的

评分

参与人数 1堡币 +2 收起 理由
redflag + 2 鼓励下!

查看全部评分

举报 回复
sukewin 发表于 2012-4-2 20:47:16
个人觉得张拉效果比较好,还有当跨径比较大时,可以采用预应力钢绞线。采用预应力钢绞线时,墩里预埋,梁顶张拉比较常见。
举报 回复
brtu 发表于 2012-4-3 05:36:16
合龙完毕需要进行体系转换,张拉后放松预应力存在一定风险,不一定不行。
举报 回复
cjh500 发表于 2013-3-18 17:37:43
那个群里讨论的那,我也想学习这个哦!
举报 回复
国球征途... 发表于 2013-8-21 10:14:58
旭日东升 发表于 2012-4-21 13:07
对于这类问题,做过很多次了。
①精轧螺纹钢筋从墩身一直通到箱梁顶板;
②稍微张拉一点,一般每根3-5吨 ...

说的很好,我看到的一个图纸,精轧螺纹钢每根预张拉420KN,是不是太恐怖了一些?这么大,对临时支座的抗压能力要求多高啊。
举报 回复
您需要登录后才可以回帖 登录 | 注册

本版积分规则



  • QQ:56984982
  • 点击这里给我发消息
    电话:13527553862
    站务咨询群桥头堡站务咨询桥梁专业交流群:
    中国桥梁专业领袖群
    工作时间
    8:00-18:00
